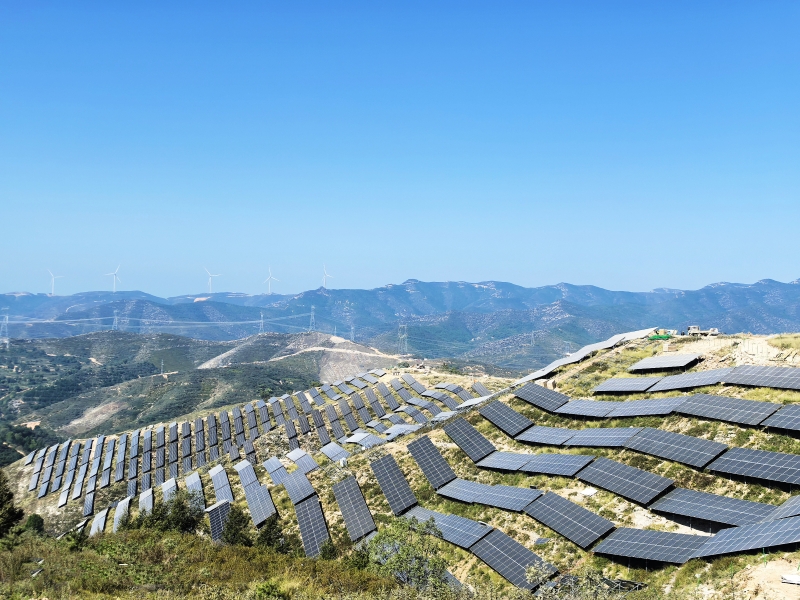

NEWS金秋十月,正值施工黃金大干期。山西古交150兆瓦光伏項目吹響了沖鋒“集結號”,迅速掀起熱火朝天的秋季攻勢,現場機械轟鳴,運輸車輛穿梭往來,600多名建設者以滿格的熱情投入到趕進度、搶工期的緊張施工中,全力沖刺“11.30”并網發電目標。
自項目開工以來,面對工期緊、施工區域植被眾多、地勢陡峭、征地阻工等不利因素,項目部緊盯目標不動搖,緊鑼密鼓倒排施工和設備進場計劃,全面統籌人員調度,加大人力、機械投入,采取多個工點同步施工,形成了對外協調、安全管理、質量監督、進度安排的全方位資源配合模式。

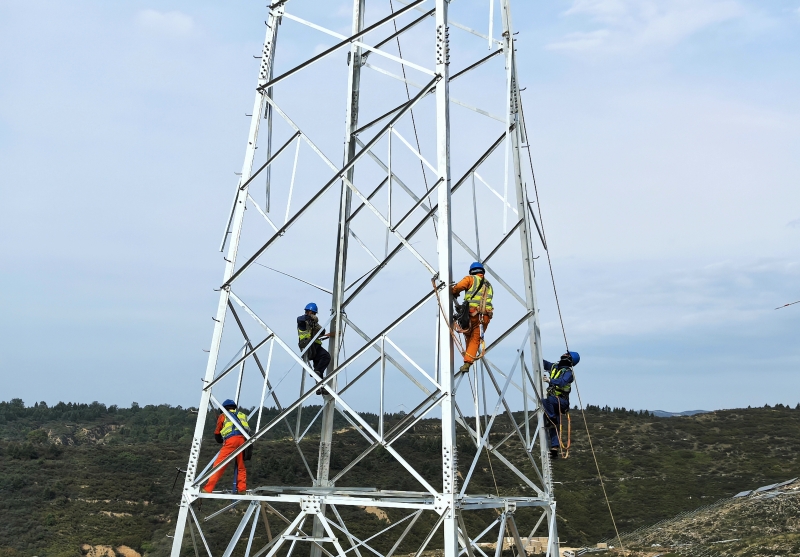

為迅速推進工程進度,項目部把光伏場區合理劃分成6個片區,新建光伏區進場道路約50公里,管理人員各轄其地、各負其責,同時,建立對外協調小組,專人負責與地方政府和村民的溝通,解決征地阻工問題;每天召開現場進度推進會,進行問題匯總,集中討論解決方案,并抓實落細安全管理,嚴格把控生產質量;針對部分區域山地陡峭,運輸車輛無法抵達,項目部通過采用無人機吊裝技術,空中運輸準確投送設備組件,保障組件安裝有序推進;集電線路施工道路均為黃土地,遇到雨天時,道路濕滑泥濘,車輛和人員行走困難,項目部派人在上坡路段鋪撒粉煤灰,保障了車輛和行人的安全通行。

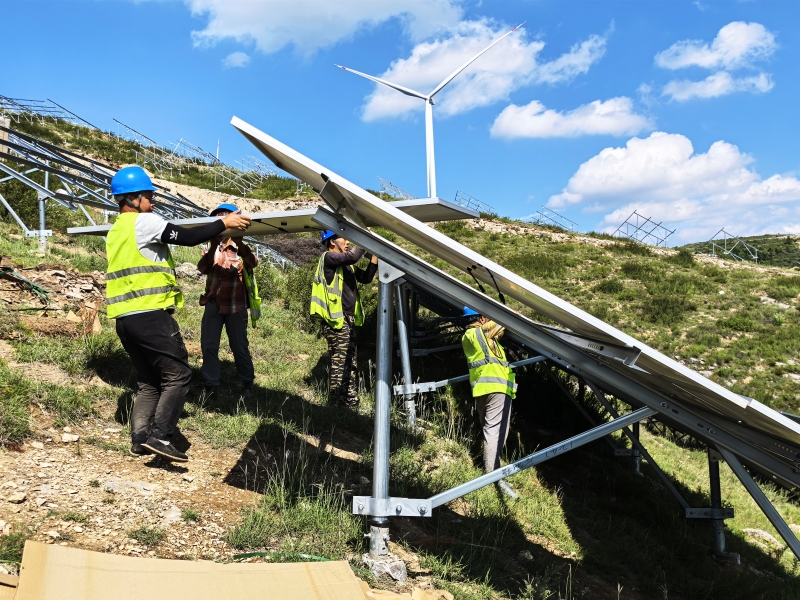

全體管理人員放棄節假日,堅守崗位,以只爭朝夕的奮斗姿態,緊抓工程關鍵節點,堅持每日巡查,強化過程監督管理,全力保障各道工序合理銜接,工程安全質量與施工進度齊頭并進。截至目前,項目已完成光伏場區組件安裝57.1兆瓦,集電線路基礎澆筑58基,組塔45基等工作。
據了解,該項目位于山西古交市嘉樂泉鄉,利用嘉樂泉鄉郝家曲村、盤道村荒山荒坡建設大型光伏電站,裝機總?cè)萘?50兆瓦,新建一座220千伏升壓站,集電線路約47.7公里,同步配置15MW/30MWh 儲能系統。光伏場區共設64個發電單元,安裝665Wp單晶硅光伏組件281248塊。項目建成后,年發電量約2.7億度,對推動地方能源結構優化、助力產業結構升級及綠色能源集群建設具有重要意義。
